Herwig_Diessner
Aktives Mitglied
Der zweite Tag startete mit einem stabilen deutschen Hochdruckgebiet - es regnete!
Doch das Dach ist offen, es muss weitergehen. Und das ging es auch mit doppelter Mannschaft:
Neben dem Zimmermannsbetrieb, der um 7:30 startete, kam um 8:00 Uhr auch der Flaschner mit 2 Mann auf die Baustelle.
So wurde nun parallel an der Gaube gearbeitet:
Zimmerarbeiten:
- Anbringen der Außenwand bestehend aus Hartfaserplatten, Konterlattung und OSB Platten.
- Anpassen der Dachfirstunterkonstruktion für die Flaschnerarbeiten.

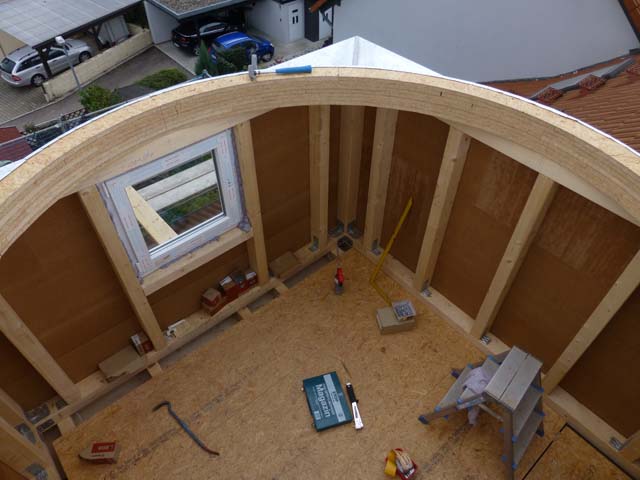

- Einsetzen eines Balkens für das Fenster und Montage des Fensters.
- Zusätzlich als Wetterschutz eine 2,75x2,75m große Abdeckung für das Gaubendach.
- Nach Abschluss der Flaschnerarbeiten Einpassen der Dachziegel und Deckung des Daches inkl. First.
Flaschnerarbeiten:
- Ankleben und Verlöten der Gaubendach-Dreiecksblecke zwischen Kuppelring und viereckiger Gaube, natürlich mit entsprechendem Gefälle, dass kein Wasser auf dem Flachdach stehen bleibt oder gar ins Haus eindringen kann.
- Anbringen einer Blechverwahrung mit Anschluss zum First.
- Blechverwahrung der oberen Kante vom Flachdach zu den senkrechten Gaubenwänden
- Blechanschluss an das Dach & die Dachziegel.

Nachdem die Baustelle mit der provisorischen Dachabdeckung wetterfest gemacht wurde, baute der Zimmermann seinen Kran wieder ab.

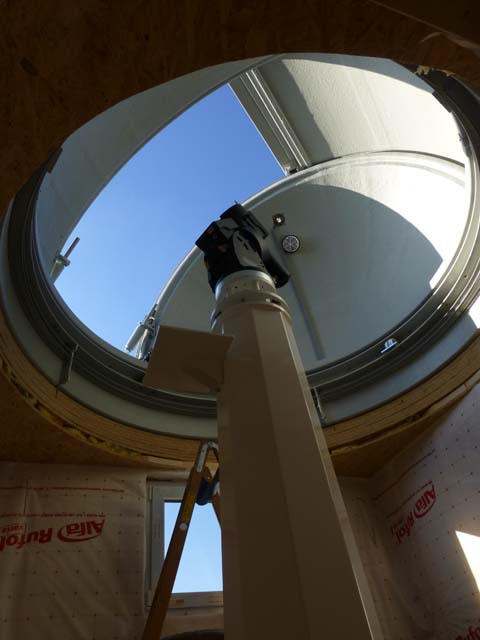

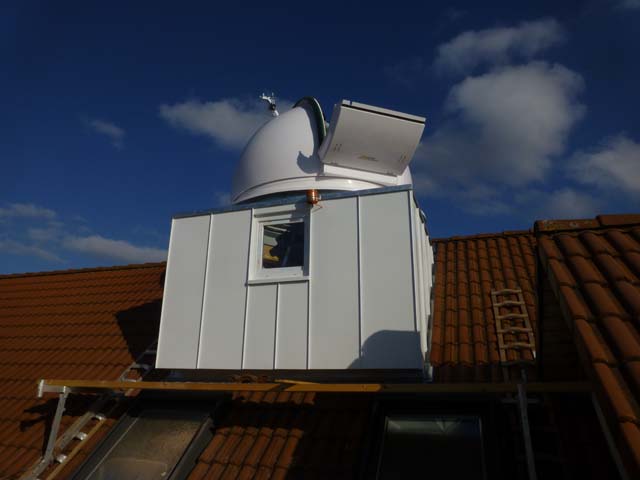

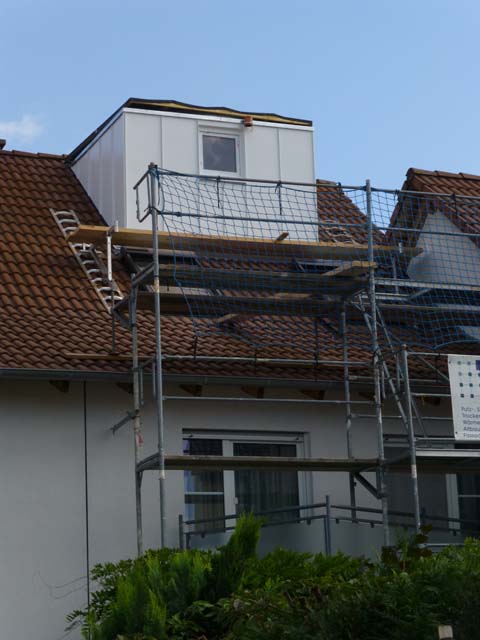

Und so sah es am Ende des Tages aus:
Doch das Dach ist offen, es muss weitergehen. Und das ging es auch mit doppelter Mannschaft:
Neben dem Zimmermannsbetrieb, der um 7:30 startete, kam um 8:00 Uhr auch der Flaschner mit 2 Mann auf die Baustelle.
So wurde nun parallel an der Gaube gearbeitet:
Zimmerarbeiten:
- Anbringen der Außenwand bestehend aus Hartfaserplatten, Konterlattung und OSB Platten.
- Anpassen der Dachfirstunterkonstruktion für die Flaschnerarbeiten.
- Einsetzen eines Balkens für das Fenster und Montage des Fensters.
- Zusätzlich als Wetterschutz eine 2,75x2,75m große Abdeckung für das Gaubendach.
- Nach Abschluss der Flaschnerarbeiten Einpassen der Dachziegel und Deckung des Daches inkl. First.
Flaschnerarbeiten:
- Ankleben und Verlöten der Gaubendach-Dreiecksblecke zwischen Kuppelring und viereckiger Gaube, natürlich mit entsprechendem Gefälle, dass kein Wasser auf dem Flachdach stehen bleibt oder gar ins Haus eindringen kann.
- Anbringen einer Blechverwahrung mit Anschluss zum First.
- Blechverwahrung der oberen Kante vom Flachdach zu den senkrechten Gaubenwänden
- Blechanschluss an das Dach & die Dachziegel.
Nachdem die Baustelle mit der provisorischen Dachabdeckung wetterfest gemacht wurde, baute der Zimmermann seinen Kran wieder ab.
Und so sah es am Ende des Tages aus:
